قیمت پیچ و رولپلاک نمای ساختمان : بزرگ ترین سوال قبل از انجام پروژه

قیمت پیچ و رولپلاک نمای ساختمان : بزرگ ترین سوال قبل از انجام پروژه

قیمت پیچ رولپلاک نما در بازار کار در ارتفاع (راپل ) یک عدد شانسی نیست؛ بلکه تابعی از متغیرهای مهندسی است که به 3 روش کلی محاسبه می‌شود:روزانه ، دانه ای  و کنتراتی . اگرچه در پروژه‌های کوچک روش روزانه و در پروژه های کوچک مسکونی روش دانه ایی مرسوم شده  است، اما در پروژه‎های ایمن‎سازی کامل، ما پیشنهاد می‎کنیم به جای پرسیدن متری چند؟، روزی چند؟ ، به دنبال دریافت یک پیش‌فاکتور نهایی و بدون تغییر باشید. عواملی مانند سختی سنگ تراورتن یا گرانیت، معماری نما رومی یا فلت و… و شرایط پرداخت نقد یا مرحله ایی و یا اقساط تعیین‌کننده قیمت نهایی هستند. در ادامه، دقیق‌ترین آنالیز قیمتی سال ۱۴۰۴ را بخوانید.

چرا قیمت پیچ و رولپلاک سنگ نما، سرمایه‌گذاری برای آرامش است؟

مدیر محترم ساختمان، احتمالاً با چالش مدیریت هزینه و متقاعد کردن همسایگان روبه‌رو هستید. سؤال اصلی این نیست که قیمت پیچ رول پلاک نما چقدر است؛ پرسیدن قیمت دونه‌ای، دقیق‌ترین راه برای ضرر کردن شماست! سؤال اینجاست که هزینه حادثه چقدر است؟ سقوط یک سنگ کوچک می‌تواند منجر به دیه‌های میلیاردی یا خسارت سنگین به خودروها شود. در رویکرد ما، هزینه‌ای که امروز برای پیچ رول پلاک نما پرداخت می‌کنید، صرفاً یک خرج اضافه نیست؛ بلکه سرمایه‌گذاری هوشمندانه‌ای برای جلوگیری از خسارات مالی و جانی و همچنین افزایش ارزش ملک شماست. خریداران آگاه، قبل از هر چیز به ایمنی نما نگاه می‌کنند.

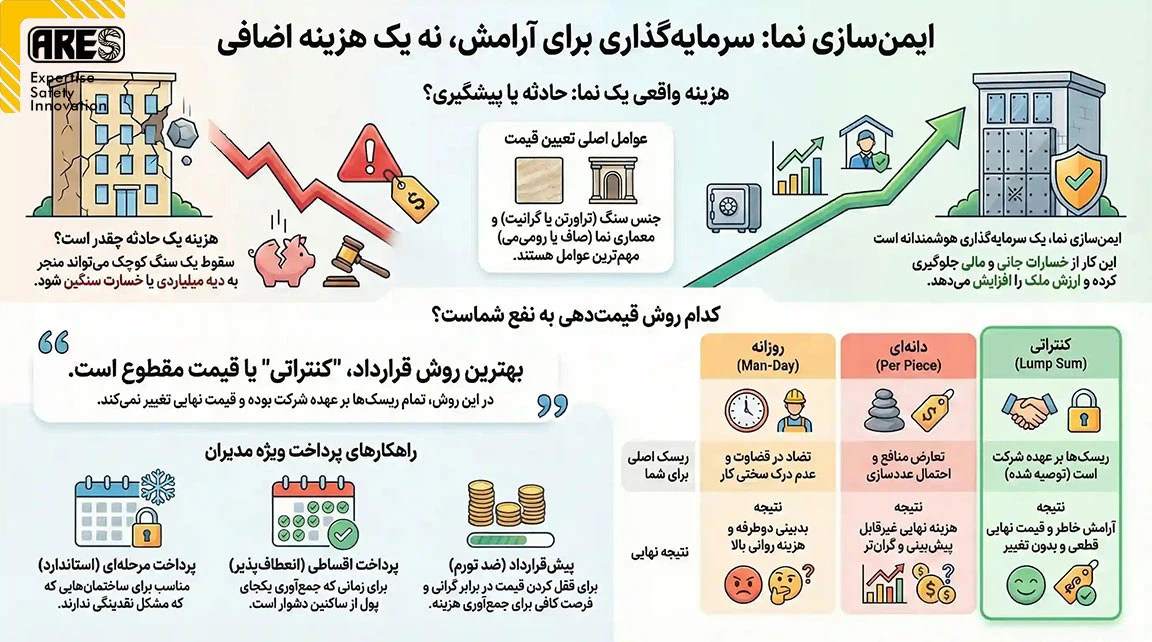

اینفوگرافی قیمت پیچ رولپلاک نما

عوامل موثر بر قیمت نصب پیچ رولپلاک نما (آنالیز فنی)

وقتی صحبت از قیمت می‌شود، اعداد بدون در نظر گرفتن شرایط فنی بی‌معنی هستند. طبق استانداردهای مهندسی و تجربه، ۴ متغیر اصلی قیمت را تعیین می‌کنند:

۱. جنس و سختی سنگ

سنگ تراورتن (Travertine): این سنگ نرم و استاندارد است. استهلاک مته کم بوده و سرعت کار بالاست؛ بنابراین هزینه پایه کمتری دارد.
سنگ گرانیت (Granite): بسیار سخت و متراکم است. این سنگ باعث سوختن سریع مته‌ها شده و زمان سوراخ‌کاری را تا ۲ برابر افزایش می‌دهد. طبیعتاً قیمت اجرا روی گرانیت بالاتر است.

۲. معماری و طرح نما (مهم‌ترین عامل)

نماهای فلت (صاف): تکنسین با یک فرود طناب، مسیر طولانی‌تری را پوشش می‌دهد (هزینه کمتر).
نماهای رومی و کلاسیک: وجود قاب‌های پنجره، ستون‌ها و ابزارهای برجسته نیاز به جابجایی مداوم طناب و دقت میکروسکوپی دارد تا ابزارها ترک نخورند (هزینه بیشتر).

۳. نوع متریال مصرفی

تفاوت فاحشی در طول عمر ایمن سازی بین پروژه‌ای که با “پیچ گالوانیزه گرم ۶ سانتی و رنگ نزدیک به نما” اجرا می‌شود، با پروژه‌ای که از “پیچ سیاه یا زرد آهنی” و بتونه  استفاده می‌کند وجود دارد. کیفیت متریال مستقیماً روی عمر نما و قیمت تاثیرگذار است.

آنالیز قیمت واقعی پیچ رولپلاک نما (مثال قابل تصور )



برای اینکه درک بهتری داشته باشید، بیایید یک نمای فرضی را با هم تحلیل کنیم و ببینیم قیمتش چطور درمیاد. فرض کنید عکس زیر نمای ساختمان شماست:

تحلیل فنی کارشناس:

جنس سنگ: تراورتن ممتاز (کیفیت سنگ خوبه و مقاوم و ترک های ریز نداره ).
وضعیت عمومی : سن ساختمان حدود ۱۰ ساله، احتمالاً سیمان پشت سنگ ول کرده و اسکوپ ها پوسیده. باید هر ۴۰ سانت یه پیچ بخوره.
دسترسی: در لبه بالای ساختمان پیشانی ندارد ، محیط اطراف نما چالش مثل تردد زیاد ترانس برق، درخت ندارد، در پشت بام هم فضای کارگاه گیری مناسب و مقاوم داره، آسانسور دارد، مسیر فرود تکنسین بدون چالش است.
ریزه کاری: قاب پنجره‌ها عرضشون 15 سانته اما اکثر قاب ها ها از دیوار فاصله گرفته اند، باید با احتیاط و سرعت کم انجام بشه و احتمال تخلیه و نصب مجدد قاب ها بیش از 60 درصده
سنگ های سقوط کرده: سنگ های سقوط کرده فقط یک عدد دارد با اندازه 40*50 و احتمال سقوط در سنگ های دیواره اصلی موجود در حدود 40 درصد  و احتمال سقوط در قاب پنجره ها بیش از 60 درصد
تعداد پیچ مورد نیاز : با توجه به اینکه اکثر سنگ های نما عرض 40 هستند در حدود 2000 تا 2400 عدد پیچ و رول پلاک مصرف می شود.
پوشش پیچ ها: سطح بیرونی تمام پیچ ها با رنگ صنعتی کرم رنگ (رنگ نما) پوشانده می شود.
تهیه سنگ : تهیه سنگ  سقوط کرده فعلی و احتمالی توسط مدیر ساختمان پس از اندازه گیری دقیق انجام می شود.
محدودیت های زمانی : با توجه به اعلام کارفرما هیچ گونه محدودیت زمانی در اجرا ندارد از ساعت 8 صبح تا 6 بعد از ظهر امکان فعالیت هست.  با این توصیف کل پروژه 3 روز زمان خواهد برد
ضمانت: کل نمای ساختمان در حین اجرا و تا یکسال بعد از اجرا یک بیمه می شود و در صورت نیاز کمتر از 48 ساعت یک تیم برای بررسی اعزام می شود.
تیم مورد نیاز: مجموعا سه نفر  دارای مدرک بین المللی ایراتا (سطح 1و2و3)
نحوه پرداخت: پرداخت مرحله ایی
نوع قرارداد: قرارداد شرکتی

 قیمت تمام شده (حدودی ۱۴۰۴): ببینید، ایمن سازی نمای 5 طبقه شامل : یک تیم 3 نفره مجهز ، بیمه  با نام و پوشش کامل، ضمانت معتبر از شرکت بیمه ، قرارداد شرکتی ، تمام موارد مصرفی پیچ ورول پلاک و مدت زمان اجرای 3 روز کاری  به قیمت قطعی   ۵۵ میلیون تومان اجرا می شود – قطعی با این مفهوم که چه کار پیچیده شود چه نشود ساختمان شما قطعا با این قرارداد ایمن می شود.

3 روش‌ های محاسبه قیمت پیچ رولپلاک نما: روزانه، دانه‌ای یا کنتراتی؟

در تئوری ریاضی و منصفانه، هر سه روش زیر باید به یک قیمت نهایی ختم شوند. اما در واقعیتِ بازار، انتخاب روش اشتباه می‌تواند سرآغاز درگیری‌های ذهنی و زیان مالی و زمانی باشد. بیایید بی‌پرده بررسی کنیم:

۱. روش روزانه یا (Man-Day) – چرا همیشه دعوا می‌شود؟

در این روش، شما بابت هر روز کاری یک تیم (حداقل تیم ۲ نفره می باشد) مبلغی را پرداخت می‌کنید (برای مثال ۱۵.۰۰۰.۰۰۰ تومان). شاید در نگاه اول شفاف به نظر برسد، اما این روش «پرهزینه‌ترین روش از نظر روانی» است.

  • چالش پنهان (تضاد در قضاوت): بزرگترین باگ این روش، ناآگاهی کارفرما در درک سختی و روند کار در ارتفاع است.
    • دیدگاه کارفرما: “چرا دیروز کار کم پیش رفت؟ چرا تکنسین نیم ساعت دیر شروع کرد؟”
    • واقعیت فنی: کار در ارتفاع با کار روی زمین قابل مقایسه نیست. فرضا اگر تکنسین بر روی زمین بتواند در یک ساعت ۲۰ پیچ بزند، اما همان تکنسین در ارتفاع، برای دسترسی به یک کنج دشوار یا زیر سقف، شاید در یک ساعت فقط بتواند ۱۰ پیچ نصب کند.
  • نتیجه: در روش روزانه، همیشه یک “بدبینی دوطرفه” وجود دارد. پیمانکار معتقد است بیشترین توان خود را گذاشته است و کارفرما حس می‌کند کم‌کاری شده است. چرا باید خودتان را درگیر این قضاوت تخصصی و اعصاب‌خردکن کنید؟

۲. روش دانه‌ای – بستری برای عددسازی؟

در این روش، مبنای پرداخت “تعداد پیچ مصرفی” است.

چالش پنهان (تعارض منافع): اگر پروژه پیچیده‌تر از پیش‌بینی باشد و زمان بیشتری ببرد، یک پیمانکار غیرمنصف (یا شخصی) برای اینکه ضرر نکند و هزینه‌اش را پوشش دهد، ممکن است تعداد پیچ‌ها را به صورت کاذب بالا ببرد.

واقعیت تلخ: شما به عنوان مدیر ساختمان، امکان شمارش دقیق پیچ‌ها در طبقات بالا را ندارید. این روش، بسترِ وسوسه برای “آمارسازی” است تا هزینه‌های سربار جبران شود. در نهایت، فاکتور نهایی ممکن است بسیار گران‌تر از برآورد اولیه شود.

۳.روش کنتراتی – استانداردِ آرامش و اطمینان

این روش، پیشنهاد اکید شرکت آرس برای پروژه‌های ایمن‌سازی کامل است. هدف این روش ایمن سازی است نه سوراخ سوراخ کردن نما.

رویکرد: کارشناس ما بازدید می‌کند، جزئیات کار را می‌سنجد، ریسک‌ها را محاسبه می‌کند و یک قیمت نهایی و مقطوع (بدون تغییر) می‌دهد.
چرا بهترین است؟ چون تمام ریسک‌ها (سختی دسترسی، زمان‌بر شدن کار، شکستن مته و…) از دوش شما برداشته شده و بر عهده شرکت است.
مزیت طلایی: چه کار ۳ روز طول بکشد چه ۵ روز، چه ۲۰۰۰ پیچ مصرف شود چه ۳۰۰۰ تا؛ مبلغ قرارداد شما یک ریال تغییر نمی‌کند. در این روش، پیمانکار انگیزه‌ای برای “نصب پیچ اضافه ” یا “طولانی کردن کار” ندارد و تمرکزش فقط روی کیفیت و ایمنی است.

در این روش تنها شما می بایست یک شرکت معتبر و با تجربه را بکاربگیرید که راه های شناسایی آن را توضیح خواهیم داد.

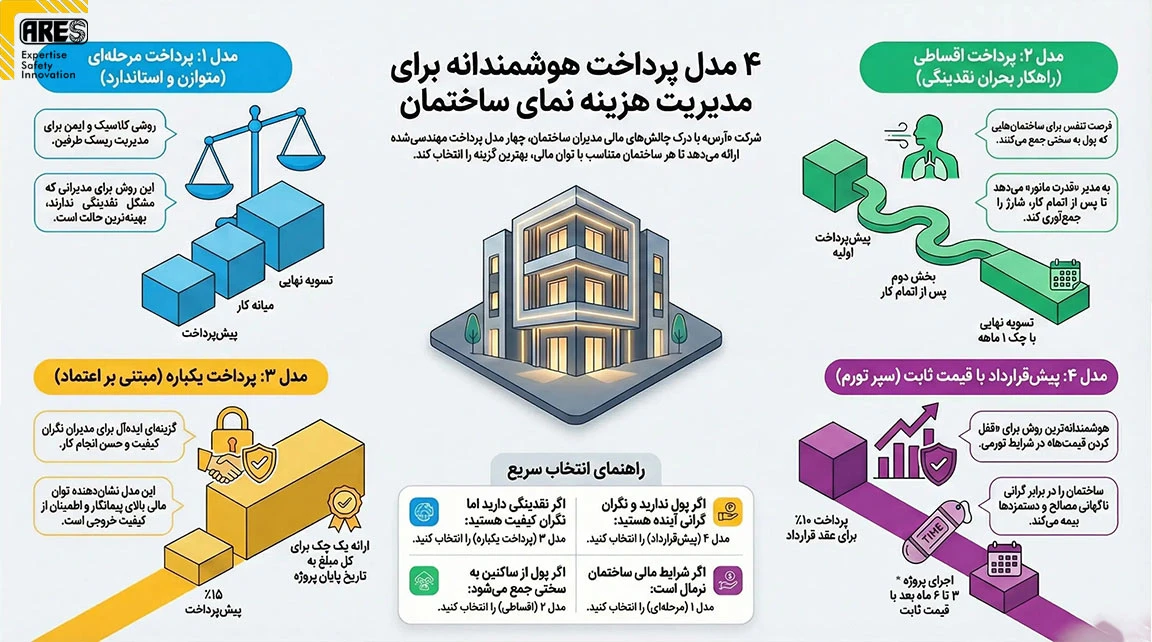

شرایط پرداخت و مدیریت هزینه پیچ رولپلاک نما  (ویژه مدیران ساختمان)

روش های پرداخت برای پروژه های پیچ رول پلاک نما

ما در «آرس» عمیقاً آگاهیم که بزرگترین چالش مدیران ساختمان، نه انتخاب پیمانکار، بلکه مدیریت نقدینگی و جمع‌آوری شارژ عمرانی از ساکنین است. به همین منظور، آرس با رویکردی تعاملی، چهار مدل پرداخت مهندسی‌شده را طراحی کرده است تا هر ساختمان متناسب با “فرهنگ پرداخت ساکنین” و “توان مالی” خود، بهترین گزینه را انتخاب کند:

۱. پرداخت مرحله‌ای؛ مدل متوازن و استاندارد

این روش کلاسیک‌ترین و ایمن‌ترین شیوه برای طرفین قرارداد است که تعهدات مالی را با پیشرفت فیزیکی پروژه همگام می‌سازد.

  • روش اجرا: تقسیم مبلغ کل به ۳ بخش: «پیش‌پرداخت»، «میانه قرارداد» (پس از انجام نیمی از کار) و «تسویه نهایی» (پس از تحویل).
  • مزیت استراتژیک: “این روش بهترین روش برای مدیرانی است که مشکل نقدینگی ندارند”بهینه‌ترین حالت برای مدیریت ریسک است؛ مدیر ساختمان از پیشرفت کار مطمئن می‌شود و پیمانکار نقدینگی لازم برای خرید مصالح را در زمان مناسب دریافت می‌کند.

۲. پرداخت اقساطی؛ راهکار مدیریت بحران نقدینگی

این مدل مختص ساختمان‌هایی طراحی شده که در جمع‌آوری یکجای پول از ساکنین با چالش مواجه‌اند و نیاز به زمان تنفس دارند.

  • روش اجرا: دریافت پیش‌پرداخت اولیه برای شروع کار + پرداخت بخش دوم پس از پایان پروژه + پرداخت بخش نهایی طی یک چک 1ماهه پس از اتمام کار.
  • مزیت استراتژیک: این بازه زمانی 1ماهه پس از اتمام پروژه، به مدیر ساختمان «قدرت مانور» می‌دهد تا با نشان دادن کار تمام شده به ساکنین، باقیمانده شارژ را راحت‌تر جمع‌آوری کند.

۳. پرداخت یکباره (چک پایان کار)؛ مدل مبتنی بر اعتماد

این روش برای ساختمان‌هایی که دغدغه کیفیت و اطمینان از حسن انجام کار را دارند، گزینه‌ای ایده‌آل است.

  • روش اجرا: پرداخت تنها ۱5٪ مبلغ جهت رسمیت یافتن قرارداد و ارائه یک فقره چک تسویه کل مبلغ به تاریخ پایان قرارداد.
  • مزیت استراتژیک: در این روش، بار مالی اصلی تا پایان کار بر دوش «آرس» است. این مدل نشان‌دهنده توان مالی بالای پیمانکار و اطمینان صددرصدی به کیفیت خروجی کار است.

۴. پیش‌قرارداد با قیمت ثابت؛ سپر دفاعی در برابر تورم

در شرایط اقتصادی نوسانی، هوشمندانه‌ترین کار «قفل کردن قیمت‌ها» است. این مدل نگاهی آینده‌نگرانه به مدیریت هزینه دارد.

  • روش اجرا: عقد قرارداد ۶ ماه زودتر از موعد اجرا با پرداخت تنها ۱۰٪ مبلغ. پروژه ۳ الی ۶ ماه بعد اجرا می‌شود، اما با همان قیمت توافق شده اولیه و شرایط پرداخت مرحله‌ای.
  • مزیت استراتژیک: این روش ساختمان را در برابر گرانی ناگهانی مصالح و دستمزدها بیمه می‌کند و فرصت کافی (۶ ماه) برای
  • جمع‌آوری آرام و بدون تنش پول را به مدیر می‌دهد.

جمع‌بندی برای مدیران:

  • اگر نقدینگی دارید اما نگران کیفیت هستید ⬅️ روش ۳
  • اگر پول ندارید و نگران گرانی هستید ⬅️ روش ۴
  • اگر پول به سختی جمع می‌شود ⬅️ روش ۲
  • اگر همه چیز نرمال است ⬅️ روش ۱

سه رکن پایدار در جمع‌آوری شارژ ساختمان

مدیریت مالی ساختمان دیگر به روش‌های سنتی و «دفتری» محدود نمی‌شود. در اکوسیستم مدرن آپارتمان‌نشینی، مدیر موفق کسی نیست که فقط پول جمع می‌کند، بلکه کسی است که «جریان اعتماد» را مدیریت می‌کند. برای عبور از چالش‌های جمع‌آوری شارژ—چه هزینه‌های جاری و چه صندوق‌های عمرانی—باید روی سه ستون اصلی تمرکز کرد که زیربنای هر سیستم مدیریتی پایداری در آینده خواهد بود:

۱. شفافیت مالی؛ فراتر از یک گزارش ساده

شفافیت، پادزهر بی‌اعتمادی است. در مدل‌های نوین مدیریت، شفافیت مالی تنها به معنای ارائه فاکتور در پایان ماه نیست، بلکه به معنای ایجاد دسترسی لحظه‌ای به اطلاعات است.

  • رویکرد اجرایی: ارائه بیلان‌های ماهانه دقیق که ورودی و خروجی صندوق را با جزئیات نمایش دهد. ساکنین باید بدانند هر ریال دقیقاً صرف چه خدماتی شده است.

۲. اطلاع‌رسانی به موقع؛ هنر پیش‌دستی

بخش بزرگی از تأخیر در پرداخت‌ها، نه به دلیل سوءنیت، بلکه ناشی از فراموشی یا عدم آگاهی از فوریت موضوع است. سیستم اطلاع‌رسانی نباید «واکنشی» (تماس پس از دیرکرد) باشد، بلکه باید «کنشی» و پیش‌دستانه  و مستمر عمل کند.

  • رویکرد اجرایی: ارسال یادآوری‌ها چند روز قبل از سررسید و اعلام دقیق مهلت‌ها برای پروژه‌های عمرانی. استفاده از پیام‌رسان‌ها برای ارسال اطلاعیه‌های رسمی و محترمانه، جایگزین بحث‌های شفاهی در راهروها می‌شود.

۳. به‌کارگیری ابزارهای قانونی؛ آخرین حلقه زنجیره

قانون تملک آپارتمان‌ها، تضمین‌کننده حقوق ساکنین خوش‌حساب است. استفاده از ابزار قانونی نباید به عنوان «تهدید» دیده شود، بلکه باید به عنوان «مکانیزم محافظت از سرمایه مالکان ساختمان» معرفی گردد.

  • رویکرد اجرایی: آگاهی مدیر از ماده ۱۰ مکرر قانون تملک آپارتمان‌ها (امکان قطع خدمات) و نحوه صحیح ارسال اظهارنامه رسمی. این اقدامات باید سلسله‌مراتب ( آیین نامه )داشته باشند: تذکر کتبی، اظهارنامه قضایی و در نهایت اقدام اجرایی.

استانداردسازی فرآیندهای حقوقی در اساسنامه داخلی ساختمان، به‌طوری که ساکنین جدید در بدو ورود با امضای تعهدنامه، خود را ملزم به رعایت پروتکل‌های مالی بدانند.



بیمه و مسئولیت حوادث (خط قرمز ما)

بزرگترین ترس هر مدیر ساختمان این است: “اگر سنگ روی ماشین همسایه بیفتد یا کارگر سقوط کند، من باید دیه بدهم؟”

  • در روش‌های ارزان و آماتور: بله! مدیر ساختمان مسئول است.
  • در شرکت ما: خیر! تمام مسئولیت با ماست. ما دارای بیمه مسئولیت مدنی اختصاصی هستیم و در قرارداد رسمی با شرکت قید می‌کنیم که “کلیه مسئولیت‌های جانی و مالی حین اجرا بر عهده پیمانکار است”.

*اصالت و ساختار یک شرکت ابزاری قدرتمند است برای شما  که با آن می توانید حقوق خود را مطالبه و پیگیری کنید و بدست بیاورید.

مراحل اجرای کار : از ایمن‌سازی تا تحویل نهایی (متدولوژی آرس)

خطر ریزش سنگ نما و راهکار برای جلوگیری از ان

ما در آرس، عملیات کار در ارتفاع را فراتر از یک خدمات ساده می‌بینیم؛ این یک فرآیند مهندسی است. برای تضمین شفافیت و کیفیت، ما فرآیند پروژه را در یک چرخه ۵ مرحله‌ای استانداردسازی کرده‌ایم:

گام اول: ارزیابی فنی و استقرار پروتکل ایمنی (HSE)

شروع کار با ایمنی و از اولین بازدید ما آغاز می‌شود، نه ابزار.

  • شرح عملیات: بازدید میدانی دقیق جهت شناسایی نقاط کارگاه (Anchor Points)، بررسی استحکام سنگ‌ها، ارزیابی ریسک سقوط اشیاء و ایجاد منطقه ایمن موقت در پایین دست ساختمان برای محافظت از عابران و خودروها.

گام دوم: تجهیز کارگاه و کنترل کیفیت متریال

کیفیت خروجی، رابطه مستقیمی با کیفیت ورودی دارد.

  • شرح عملیات: انتقال تجهیزات تخصصی راپل به پشت‌بام، و از آن مهم‌تر، تهیه و بازرسی پیچ‌های گالوانیزه (ضد زنگ) و رولپلاک‌های متناسب با نوع ملات و سنگ نما. تست، ما قبل از اجرا، متریال را از نظر استاندارد چک می‌کنیم.

گام سوم: استقرار تیم متخصص اجرایی

نیروی انسانی ما، کارگر ساده نیستند؛ تکنسین‌های فنی با تجربه و آموزش دیده هستند.

  • شرح عملیات: تخصیص تکنسین‌هایی که علاوه بر مهارت کار با طناب، آموزش‌های تخصصی سوراخ‌کاری و تثبیت سنگ را دیده‌اند. چیدمان نفرات بر اساس جبهه‌های کاری ساختمان برای بالاترین راندمان زمانی انجام می‌شود.

گام چهارم: اجرای دقیق عملیات ایمن سازی (پیچ و رولپلاک نما)

این مرحله قلب پروژه است که با ظرافت مهندسی انجام می‌شود.

  • شرح عملیات:
    1. سوراخ‌کاری اصولی (بدون ایجاد ترک در سنگ).
    2. نصب پیچ و رولپلاک و سفت کردن استاندارد (بدون تنش بیش از حد).
    3. رنگ روی پیچ‌ها همرنگ سنگ نما (برای حفظ زیبایی بصری ساختمان).

گام پنجم: ممیزی کیفیت، نظافت و تحویل نهایی

کار ما با بستن آخرین پیچ تمام نمی‌شود؛ با رضایت قلبی شما تمام می‌شود.

  • شرح عملیات: بازرسی نهایی تمام نقاط کار شده توسط سرپرست تیم، نظافت کامل محوطه کارگاهی ساختمان (تخلیه نخاله‌های احتمالی) و ارائه گزارش پایان کار جهت تحویل قطعی به مدیریت ساختمان.

چرا این ساختار مهم است؟

در مدیریت مدرن نگهداری ساختمان، داشتن یک «لیست کنترل» (Checklist) اجرایی ضروری است. این ساختار ۵ مرحله‌ای به مدیر ساختمان اجازه می‌دهد در هر لحظه بداند پروژه در چه وضعیتی است و آیا استانداردهای ایمنی رعایت شده است یا خیر.

نتیجه‌گیری راجب قیمت پیچ رولپلاک نما

انتخاب پیمانکار پیچ و رولپلاک، انتخاب بین “هزینه کمتر” و “ریسک کمتر” است. قیمت‌های بسیار پایین معمولاً به معنای حذف بیمه، استفاده از پیچ‌های آهنی (زرد یا سیاه) یا خراب کردن ظاهر نما با بتونه و متاسفانه گاها حذف پیچ با بهانه رد بتونه و مهم ترین موضوع غیر قابل پیگیری بودن پیمانکار است. ما در کنار شما هستیم تا با شفافیت مالی، شرایط پرداخت متنوع و اجرای استاندارد، دغدغه ریزش سنگ را برای همیشه از ذهن شما و ساکنین پاک کنیم.
